技术解析|预应力梁分批张拉应力不均成因与精准控制方法

作者:兆福基缓粘结 来源: 日期:26-08-06 人气:580

摘要:预应力框架梁凭借优良的结构性能广泛应用于大跨度、重载建筑工程中。结构设计阶段通常默认梁内所有预应力筋同批次同步张拉,各钢绞线终态有效应力均匀一致,以此完成抗裂、挠度、承载力验算。但实际施工现场受设备、工作面、施工工序限制,普遍采用分批逐束张拉工艺。先后张拉产生的混凝土弹性压缩次生效应,会导致先批预应力筋应力损失、后批应力达标,出现束间应力不均、有效预应力不满足设计取值的问题。本文基于理想无损工况,系统推导同梁多束钢绞线分批张拉的应力衰减规律,给出差异化张拉控制标准,解决设计与施工脱节导致的结构性能偏差问题。


一、预应力混凝土技术核心优势

相较于普通钢筋混凝土结构,预应力技术通过提前对构件受拉区施加可控预压应力,从根本上弥补了混凝土抗拉强度低的先天缺陷,核心优势突出,也是大跨度梁板结构的首选技术方案:

1.抗裂性能优异,耐久性更强。

通过预压应力抵消使用阶段荷载产生的拉应力,可有效避免或大幅减少混凝土裂缝开展,杜绝水汽、氯离子侵蚀内部钢筋,延缓结构老化,显著提升建筑使用寿命,降低后期运维成本。

2. 结构刚度大,变形可控。

预应力有效约束构件挠度变形,同等跨度、荷载条件下,预应力梁板挠度远小于普通混凝土构件,可满足大空间、大跨度建筑的使用变形要求。

3.节约建材,经济效益显著。

预应力技术可充分发挥高强度钢绞线的力学性能,减小构件截面尺寸、降低结构自重,相比普通混凝土结构可节约20%~30%的建材用量,同时减少基础荷载,综合经济性优势明显。

4. 抗疲劳、抗剪性能优良。

预压应力可抑制混凝土斜裂缝产生,提升构件抗剪承载力;同时减小往复荷载下钢筋的应力波动幅度,大幅提升结构抗疲劳性能,适配桥梁、车库、室外广场下地下室顶板、商业超市等高频荷载工况。



二、设计与施工的核心矛盾:同批设计vs分批施工


1.结构设计的核心假定

在预应力框架梁施工图设计、模型验算过程中,行业通用假定为:梁内全部预应力钢绞线一次性同步张拉完成

设计软件与规范验算逻辑默认所有预应力筋同步受力、同步产生弹性压缩,各束钢绞线最终有效应力完全均匀,整体预压力均匀作用于混凝土截面,以此计算构件抗裂能力、挠度变形与极限承载力。

该设计假定的核心目的:简化计算模型、保证截面预应力场均匀,确保结构受力安全储备精准可控,是预应力结构设计的标准前置条件。

2.施工现场的客观约束

现场实际施工中,很难实现多束钢绞线一次性同步张拉,主要因素如下:

(1)设备限制:多台高精度同步张拉千斤顶配置有限,无法满足单梁多束同时张拉需求;

(2)工序约束:梁板钢筋、模板、管线交叉施工,工作面狭小,多束同步张拉操作空间不足;

(3)质量管控:多束同步张拉隐患多,单束分批张拉更便于过程质控、数据记录与隐患排查。

3.设计施工脱节引发的结构隐患

设计“同批同步张拉”与施工“分批逐束张拉”的不匹配,会产生规范常规损失计算未涵盖的批次间弹性压缩附加应力损失,且该问题长期被现场忽视:后张拉的钢绞线会对已张拉锚固的先批钢绞线产生二次、多次混凝土压缩作用,导致先批筋应力持续衰减。

最终出现先批预应力有效应力不足、后批应力达标的束间应力差,整体截面预压力小于设计取值,直接引发梁板开裂、起拱不足、挠度超标等质量缺陷,削弱结构安全储备。


三、分批张拉应力偏差核心机理(理想无损工况)


为精准锁定批次张拉的纯力学偏差,本文设定理想计算前提:不计锚具回缩、孔道摩擦、钢筋松弛、混凝土收缩徐变等常规预应力损失,仅研究同构件先后张拉束之间的混凝土弹性压缩相互影响。

核心控制目标:所有钢绞线全部张拉锚固完成后,每一束钢绞线最终有效应力完全相等,贴合设计均匀受力假定。

力学机理:梁混凝土可视为均质弹性体,先张拉钢绞线使混凝土产生初次预压压缩;

后续每张拉一批钢绞线,都会对梁体产生新增预压力,促使混凝土进一步压缩缩短。已锚固的先批钢绞线随混凝土同步缩短,应力随之下降,且张拉批次越多、配筋率越高,先批筋应力衰减越显著。因此,想要终态应力均匀,必须采用先批超张拉、后批递减张拉的差异化控制方式。


四、核心计算符号定义

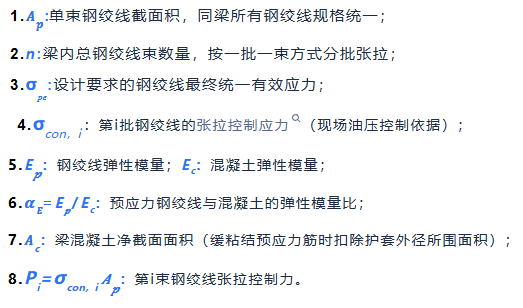

为统一计算逻辑、方便现场应用,统一参数定义如下:



五、典型批次张拉应力递推计算

对于图1所示的集束配置预应力筋,假定其张拉也在同一位置。

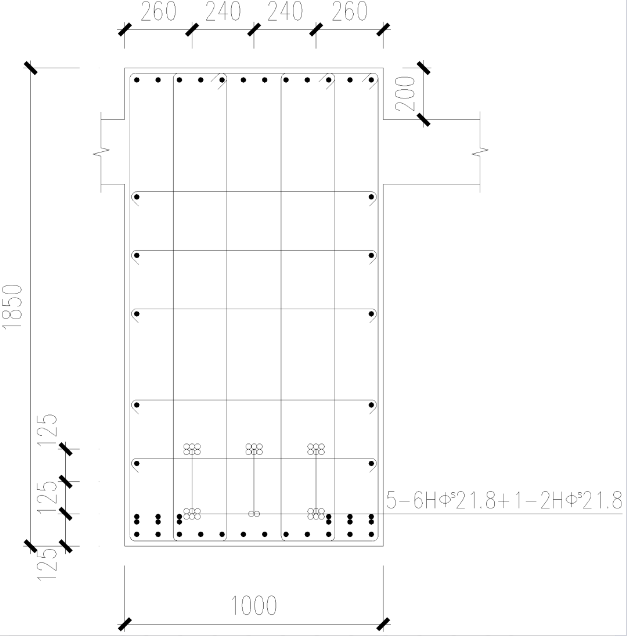

图1.A  梁内多束预应力筋布置

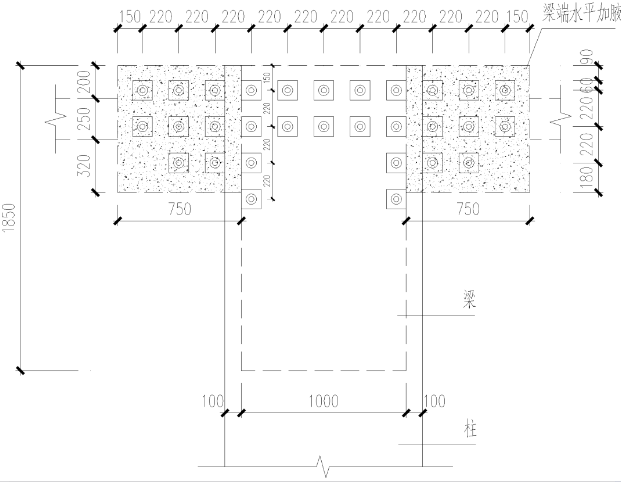

图1.B  预应力筋张拉端布置


张拉任意第k束钢绞线时,该束张拉力会在混凝土截面产生平均预压应力,后续批次张拉产生的新增预压应力,会对所有先批锚固钢绞线造成应力衰减,衰减值为:





1.两束钢绞线、两批张拉工况

(1)第1批张拉束1,控制应力σcon,1混凝土产生预压应力



(2)第2批张拉束2,控制应力σcon,2新增混凝土预压应力


(3)束1受二次压缩,应力衰减



终态应力均等联立方程:


求解得


结论:两批张拉工况下,先批钢绞线需超张拉补偿,后批直接按设计终应力张拉。


2.三束钢绞线、三批张拉工况

(1)张拉束1:产生混凝土预压应力


(2)张拉束2:产生新增预压应力


束1应力下降


(3)张拉束3:产生新增预压应力


束1、束2同步应力下降


终态三束应力均等,代入推导可得:




六、多束分批张拉通用计算公式与规律


设总束数为n,张拉顺序固定为束1→束2→…→束n,定义核心系数



保证所有钢绞线终态应力均为σₚₑ

(1)最后一批(第n批):σcon,n =σpe 无超张拉

(2)第i批(i=1,2,...,n-1):

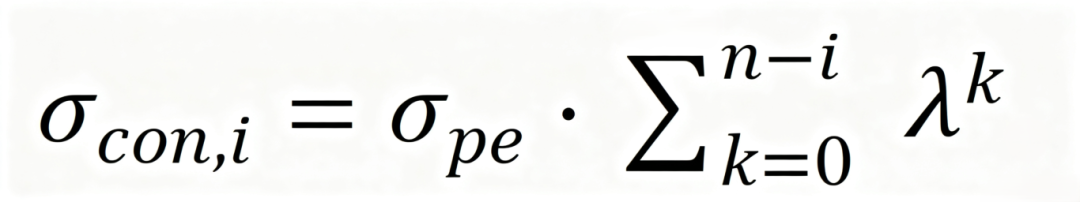

当对总共n束钢筋按m批进行张拉,则按批次均分后的每批钢筋面积为nAp/m,相应的系数
